Migracja sklepu bez utraty sprzedaży: jak zaplanować cutover i ograniczyć ryzyko
Planujesz migrację sklepu e-commerce? Dowiedz się, jak zaplanować cutover, wybrać strategię (big-bang vs strangler pattern) i monitorować pierwsze 72h po wdrożeniu, minimalizując ryzyko utraty sprzedaży.
Stan na: II kw. 2026
TL;DR – w skrócie - Migracja sklepu to operacja wysokiego ryzyka. Błędy w planowaniu mogą kosztować utratę sprzedaży i spadek w wynikach wyszukiwania Google. - Wybór strategii przejścia (cutover) jest kluczowy. „Big-bang” to szybkie, ale ryzykowne wdrożenie, podczas gdy „strangler pattern” to bezpieczniejsze, stopniowe przejmowanie ruchu. - Plan rollbacku, czyli powrotu do starego systemu, jest absolutnie niezbędny. Musi zawierać jasne punkty kontrolne i jedną osobę z ostatecznym głosem decyzyjnym. - Okno wdrożeniowe najlepiej zaplanować w okresie najniższego ruchu, np. w środku tygodnia w nocy. Unikaj piątków i okresów promocyjnych. - Przez pierwsze 72 godziny po migracji kluczowe jest intensywne monitorowanie wskaźników technicznych (uptime, błędy), sprzedażowych (konwersja, płatności) i SEO (indeksacja, pozycje).
Migracja sklepu internetowego na nową platformę przypomina operację na otwartym sercu biznesu. To ekscytujący moment, obiecujący lepszą wydajność i nowe możliwości, ale jednocześnie obarczony ogromnym ryzykiem. Największy strach każdego menedżera e-commerce to scenariusz, w którym po przełączeniu wtyczki sprzedaż spada, klienci napotykają błędy, a latami budowana pozycja w Google znika w ciągu jednej nocy.
Jak przeprowadzić tę operację, by pacjent nie tylko przeżył, ale i wstał z łóżka silniejszy? Sekret tkwi w zrozumieniu, że udana migracja to nie akt odwagi w dniu wdrożenia, lecz suma setek małych, przemyślanych decyzji podjętych na miesiące przed nim. To nie przypadek, a wynik strategii, planów awaryjnych i gotowości na każdy scenariusz.

Strategie migracji: Wielki wybuch czy stopniowe przejmowanie?
Pierwszą fundamentalną decyzją jest wybór podejścia do samego momentu przejścia. Na stole leżą dwie główne strategie: „big-bang” (wielki wybuch) oraz „strangler pattern” (wzorzec dławiciela - wyjaśnimy tą ciekawą nazwę poniżej). Wybór między nimi nie jest kwestią gustu, lecz świadomej oceny złożoności Twojego systemu, apetytu na ryzyko i dostępnych zasobów.
Big-bang: Szybko i ryzykownie
Strategia „big-bang” to jednorazowe, całkowite przełączenie. Nowy system budowany jest w izolacji, a w dniu wdrożenia jednym ruchem zastępuje stary. Wyobraź sobie, że wyłączasz stary silnik w samochodzie i od razu uruchamiasz nowy. Jeśli odpali, świetnie. Jeśli nie, stoisz na środku drogi.
To podejście kusi prostotą i krótszym czasem projektu. Nie trzeba utrzymywać dwóch systemów jednocześnie, co obniża koszty. Jednak całe ryzyko kumuluje się w jednym, krytycznym momencie. Nowy system musi od pierwszego dnia posiadać 100% funkcjonalności starego, co wymaga miesięcy wyczerpujących testów akceptacyjnych (UAT). Nie ma tu miejsca na pomyłkę. „Big-bang” ma sens, gdy Twój sklep ma stosunkowo niewiele integracji (poniżej 20) i prostą architekturę.
Strangler pattern: Stopniowo i bezpiecznie
Wzorzec dławiciela, nazwany tak przez Martina Fowlera, to technika migracji systemów IT, która polega na stopniowym zastępowaniu starych funkcjonalności (legacy) nowymi aplikacjami lub mikroserwisami, aż stary system zostanie całkowicie wyparty i wyłączony. Nazwa pochodzi od australijskich figowców dławicieli, które rosną wokół starych drzew, aż te całkowicie obumrą, pozostawiając nowe drzewo w ich miejscu.

Jeśli chcesz zgłębić temat, przeczytaj nasz artykuł o tym, co to jest aplikacja monolityczna i dlaczego ten wzorzec jest tak skuteczny w jej modernizacji.
Zaletą jest rozłożenie ryzyka w czasie. Na każdym etapie masz działający stary system jako siatkę bezpieczeństwa. Możesz porównywać wydajność obu rozwiązań i zbierać feedback, zanim projekt się zakończy. To podejście jest jednak dłuższe i droższe w utrzymaniu, ponieważ przez pewien czas finansujesz dwie platformy. Jest to idealna ścieżka dla złożonych systemów B2B, sklepów z wieloma integracjami (ERP, PIM) i niestandardową logiką. W BeeCommerce często rekomendujemy to podejście, zwłaszcza w architekturze Composable Commerce, gdzie budujemy modułowy ekosystem.
Poniższa tabela zestawia kluczowe różnice między obiema strategiami.
Wybór strategii determinuje całe dalsze planowanie. „Big-bang” wymaga perfekcyjnego przygotowania do jednego skoku, podczas gdy „strangler pattern” to maraton wymagający stałej koordynacji dwóch równoległych światów.
| Cecha | Big-Bang (Wielki Wybuch) | Strangler Pattern (Wzorzec Dławiciela) |
|---|---|---|
| Ryzyko | Wysokie, skumulowane w jednym punkcie | Rozłożone w czasie, niższe na każdym etapie |
| Czas wdrożenia | Krótszy, ale intensywny | Dłuższy, etapowy |
| Koszty utrzymania | Niższe w trakcie projektu | Wyższe w trakcie projektu (dwa systemy) |
| Plan awaryjny (fallback) | Brak lub bardzo ograniczony | Działający stary system jako fallback |
| Złożoność | Niższa w zarządzaniu, wyższa w testowaniu | Wyższa w zarządzaniu, niższa w testowaniu |
| Rekomendacja | Mniejsze, prostsze systemy | Złożone monolity, systemy B2B |
Planowanie bezpiecznego "cutover": Jak zminimalizować przestoje?
Niezależnie od wybranej strategii, sam moment przełączenia (cutover) musi być zaplanowany z precyzją operacji wojskowej. To tutaj miesiące przygotowań przechodzą ostateczny test.
Okno wdrożeniowe: Kiedy najlepiej to zrobić?
Wybór odpowiedniego momentu jest kluczowy. Złota zasada: wdrażaj wtedy, gdy ruch w sklepie jest najniższy, a Twój zespół jest w pełnej gotowości.
Wybierz środek tygodnia. Najlepsze dni to wtorek, środa lub czwartek, najlepiej w godzinach nocnych. Daje to pełne dni robocze na ewentualną reakcję i poprawki.
Unikaj piątków. Perspektywa spędzenia weekendu na gaszeniu pożarów produkcyjnych to najgorszy scenariusz dla morale zespołu.
Omijaj gorące okresy. Black Friday, święta czy start dużej kampanii marketingowej to absolutnie najgorszy czas na migrację.
Jak słusznie zauważa dokumentacja Amazon AWS, okno wdrożeniowe należy ustalić w okresie najniższego ruchu, aby zminimalizować wpływ na użytkowników. Intuicja podpowiada nam dokładnie to samo.
Plan rollbacku: Twoja siatka bezpieczeństwa
Powiem wprost: plan awaryjnego powrotu (rollback) to najważniejszy dokument w całym projekcie. To jak spadochron. Masz nadzieję, że nigdy go nie użyjesz, ale musisz go mieć i wiedzieć, jak działa.
Dobrze przygotowany plan rollbacku powinien zawierać:
Zdefiniowane punkty kontrolne. Na każdym etapie cutoveru musisz wiedzieć, do którego momentu możesz bezpiecznie wrócić.
Jasne progi awarii. Co dokładnie uznajesz za katastrofę, która wymusza powrót? Spadek konwersji o 20%? Niedziałające płatności przez 15 minut? Wysoki wskaźnik błędów 5xx? To musi być zapisane i zakomunikowane w calym zespole.
Jedna osoba decyzyjna. W chaosie i pod presją czasu musi być jedna osoba, która ma ostateczne słowo w sprawie rollbacku. To zapobiega paraliżowi decyzyjnemu.
Stary system w trybie „read-only”. Po starcie nowego systemu, stary powinien być dostępny w trybie tylko do odczytu przez 48–72 godziny. Umożliwi to weryfikację danych i ewentualne szybkie przywrócenie.
AWS podkreśla, że dobrze zaplanowane strategie wycofywania mogą oznaczać „godziny zamiast tygodni przestoju” i „tysiące zamiast milionów utraconych przychodów”.
Komunikacja: Jasno i na czas
Cutover wymaga perfekcyjnej komunikacji. Kto, kiedy i co powinien wiedzieć?
Wyznacz lidera komunikacji. Jedna osoba powinna być odpowiedzialna za raportowanie statusu do zarządu i kluczowych interesariuszy. Zapobiega to chaosowi informacyjnemu.
Przygotuj plan z listą kontaktów. Wszyscy zaangażowani (deweloperzy, marketing, obsługa klienta) muszą wiedzieć, do kogo dzwonić w razie problemu.
Stwórz harmonogram powiadomień. Ustal, kiedy i kogo informować o rozpoczęciu cutoveru, zakończeniu kluczowych etapów i ostatecznym uruchomieniu.
Uruchom dedykowany kanał komunikacji. Wspólny kanał na Slacku lub Teams to centrum dowodzenia, gdzie wszyscy mogą śledzić postępy w czasie rzeczywistym.
Sprawne zarządzanie komunikacją jest kluczowe nie tylko podczas migracji. Dowiedz się więcej z naszego artykułu o mechanice współpracy w zespołach e-commerce.

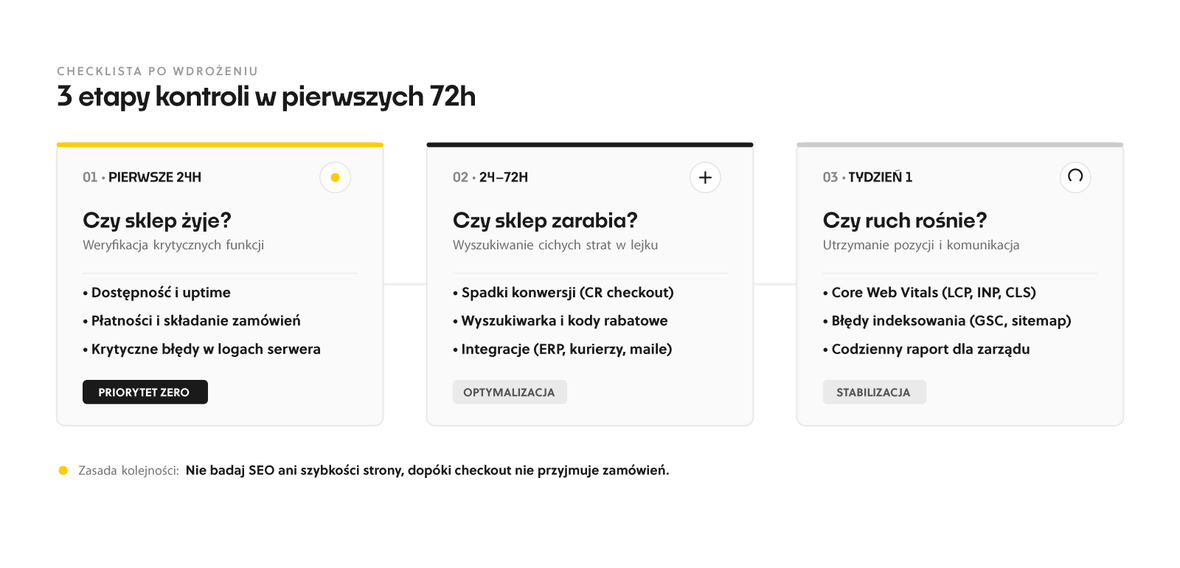

Pierwsze 72 godziny po migracji: Na co patrzeć, żeby spać spokojnie?
Udało się. Nowy sklep działa. Ale to nie czas na otwieranie szampana. To początek najważniejszej warty w całym projekcie. Pierwsze 72 godziny są decydujące, bo to wtedy na jaw wychodzą problemy, których nie dało się przewidzieć w środowisku testowym.

Pierwsze 24 godziny: Podstawy działania
Skup się na krytycznych wskaźnikach, które potwierdzają, że sklep żyje i przyjmuje zamówienia.
Dostępność strony (Uptime): Czy strona jest online? Użyj narzędzi monitorujących jak UptimeRobot.
Logi błędów: Czy w logach serwera pojawiają się nowe, krytyczne błędy?
Płatności: Czy transakcje przechodzą poprawnie? Sprawdź to bezpośrednio w panelu operatora płatności.
Zgłoszenia do supportu: Czy obsługa klienta odnotowała nagły wzrost zapytań lub skarg?
Analityka: Upewnij się, że podstawowe parametry w Google Analytics są zbierane poprawnie.
Kolejne 48-72 godziny: Szczegóły i optymalizacja
Gdy upewnisz się, że fundamenty działają, przejdź do głębszej analizy.
Wskaźniki biznesowe: Monitoruj współczynnik konwersji (CR) w kluczowych ścieżkach. Nawet migracja bez przestoju może cicho obniżyć konwersję przez wolniejszy checkout czy niedziałający kod rabatowy. Sprawdzaj też odrzucenia płatności i flagi fraudowe.
Wskaźniki techniczne: Analizuj współczynnik błędów (error rate) na stronach produktów, w koszyku i na checkoutcie. Sprawdź, czy wewnętrzna wyszukiwarka nie zwraca pustych wyników (zero-results) i czy wszystkie integracje (fulfillment, mailing) działają poprawnie.
Doświadczenie użytkownika i SEO: Sprawdź Core Web Vitals. Upewnij się, że metryki LCP, INP i CLS są na zielono, ponieważ słaba wydajność strony zabija konwersję i SEO. Codziennie monitoruj Google Search Console pod kątem błędów indeksowania i problemów z mapą witryny, zwłaszcza jeśli wdrażasz Headless Commerce i dbasz o SEO.
Przez pierwszy tydzień przygotowuj codzienny raport dla decydentów, zawierający te wskaźniki. To najlepszy sposób na szybkie wykrycie niepokojących trendów.
FAQ: Najczęściej zadawane pytania o migrację sklepu
Ile kosztuje migracja sklepu e-commerce na headless w Polsce w 2026?Koszt migracji zależy od skali sklepu. Dla małego sklepu (do 5 mln PLN GMV rocznie) to 80–200 tys. PLN, dla średniego (5–30 mln PLN) 200–500 tys. PLN, a dla dużego (30–100 mln PLN) 500 tys. – 1,2 mln PLN. Czas realizacji to od 3 do 10 miesięcy.
Kiedy Shopify Plus przestaje wystarczać i warto rozważyć migrację?Shopify Plus może okazać się niewystarczający, gdy potrzebujesz niestandardowego UX, rozbudowanych konfiguratorów produktów, zaawansowanych funkcji B2B lub planujesz ekspansję na wiele rynków ze specyficznymi wymaganiami, których nie obsłuży natywny Liquid. W takich przypadkach Shopify Hydrogen staje się naturalnym kolejnym krokiem.
Czy mogę zacząć od MVP (Minimum Viable Product) przy migracji?Tak, to bardzo rozsądne podejście. Rozpoczęcie od MVP lub projektu pilotażowego obniża ryzyko i przyspiesza pierwsze efekty. Można na przykład zmigrować tylko front-end dla kluczowych ścieżek zakupowych. Taki pilotaż to koszt rzędu 80–200 tys. PLN i zajmuje 2–4 miesiące.
Co wybrać przy 50 mln PLN GMV rocznie – Shopify Plus czy headless?Dla sklepu z GMV na poziomie 50 mln PLN rocznie, Shopify Plus jest wciąż konkurencyjny kosztowo. Jeśli jednak w horyzoncie 24 miesięcy planujesz ekspansję na 3 lub więcej rynków albo wdrożenie B2B, architektura Composable Commerce lub Magento Headless zaczyna być bardziej opłacalna już od drugiego roku. Oferuje niższe TCO o 15–25%, brak opłat od przychodu i znacznie większą elastyczność.
Jakie są realne alternatywy dla Magento w segmencie enterprise?W segmencie enterprise alternatywami dla Magento są platformy headless, takie jak commercetools, Saleor czy open-source'owy Medusa.js, który daje pełną własność kodu. Zazwyczaj łączy się je z headless CMS w rodzaju Storyblok Headless CMS oraz frontendem opartym na Next.js.
Ile zajmuje migracja z Magento na headless?Migracja z Magento na architekturę headless trwa zazwyczaj od 12 do 20 tygodni dla wdrożenia o średniej złożoności. Pierwsze mierzalne efekty, jak uruchomienie kluczowej ścieżki zakupowej z LCP poniżej 1,5 sekundy, są widoczne już po 6–8 tygodniach.
Czy refaktor kodu legacy to dobra alternatywa dla pełnej migracji?Tak, w wielu przypadkach Refaktor Kodu Legacy jest 3–5 razy tańszy niż pełna replatforma i nie wymaga zatrzymywania sprzedaży. To świetna opcja dla sklepów z budżetem 50–400 tys. PLN, które chcą poprawić stabilność i tempo rozwoju bez wymiany całego systemu.
Jakie są najważniejsze rzeczy do monitorowania po migracji sklepu?W pierwszych 72 godzinach kluczowe są: uptime, wskaźnik sukcesu płatności, logi błędów i liczba zgłoszeń do supportu. Następnie należy bacznie obserwować współczynnik konwersji, Core Web Vitals (LCP, INP, CLS), błędy SEO w Google Search Console oraz poprawność działania wszystkich integracji.
Zakończenie: Przygotowanie to klucz do sukcesu
Migracja sklepu to nie sprint, lecz maraton z jednym, bardzo stromym podbiegiem na końcu. Sukces nie zależy od tego, jak szybko naciśniesz przycisk „uruchom”, ale od tego, jak dobrze przygotowałeś się na każdy możliwy scenariusz. Wybór właściwej strategii, precyzyjne zaplanowanie okna wdrożeniowego i planu awaryjnego, a także intensywny monitoring po starcie to fundamenty, które oddzielają spokojną transformację od kosztownej katastrofy.
Pamiętaj, że inwestycja w dokładne przygotowanie to nie koszt, lecz ubezpieczenie dla ciągłości Twojego biznesu. Dzięki niemu możesz skupić się na korzyściach płynących z nowej platformy, zamiast na gaszeniu pożarów.
Źródła
How to migrate to composable with a faster ROI with the strangler pattern (Commercetools, 2025)
Migration Rollback Strategies: When Your Migration Doesn’t Go as Planned (AWS, 2024)
Ecommerce Platform Migration: A Phase-by-Phase Technical Checklist for 2026 (OurCodeWorld, 2026)
Stoisz przed decyzją o migracji platformy e-commerce i chcesz uniknąć przestojów? Skontaktuj się z BeeCommerce: contact@beecommerce.pl. Pomożemy w wyborze optymalnej strategii migracji, zaplanowaniu bezpiecznego cutoveru i przygotowaniu planu monitoringu. Zaczynamy zawsze od audytu technologicznego (4–6 tygodni, 30–60 tys. PLN), który daje konkretną estymację zakresu i kosztów.
Porozmawiajmy o obszarach potencjalnej współpracy!
Cześć!
Podczas pierwszej konsultacji przeanalizujemy Twoje cele przez pryzmat ROI i ryzyk operacyjnych. Niezależnie od tego, czy budujemy system klasy Enterprise, aplikację czy automatyzację AI – wspólnie zaplanujemy architekturę, która wyeliminuje dług technologiczny i odblokuje skalowalność.
Więcej artykułów na ten temat znajdziesz na naszym blogu
ERP, PIM i CRM w architekturze headless: jak integracje decydują o powodzeniu wdrożenia w 2026
Jak integracja ERP, PIM i CRM w architekturze headless decyduje o sukcesie wdrożenia? Poznaj punkty tarcia i błędy, których uniknąć w e-commerce 2026.
9 min
Czytaj więcej
Jak przygotować Design System na AI w 2026: Koszty, proces i 3 kluczowe warstwy
Zobacz, jak przygotować system projektowy na AI w e-commerce w 2026 roku. Zmniejsz błędy, zyskaj spójność i przyspiesz prototypowanie AI.
